ICS-14型电子皮带秤的安装
一、现场确定电子皮带秤在输送机上的安装位置后,按下列要求准备现场。
1、在安装部位配置支撑和支撑腿,以加固输送机机架,构架的偏差应保持在0.4mm以内。
2、秤的区域内输送机架的夹板应和输送机架焊在一起。
3、要把负4到正4间的托辊在输送机的横向用水平尺调平。
4、全部称重域的托辊应在制造、样式、规格等方面应相同,具有转动灵活及良好的机械性能。
1、为方便吊挂钢丝和安装设备,应举起或移开皮带秤范围内的输送皮带,其距离至少需要从负5到正5之间。
2、将安装秤架部位的四组托辊拆掉,去掉连接脚板,改装为称重托辊。
3、对皮带宽度超过1000mm的皮带秤,托辊要有足够强度的支撑,其支撑在侧翼托辊和底部的托辊架之间,以使托辊在重载下不变形。
5、定负4到正4托辊之间的尺寸,并把它们用垫片垫高6mm。把负4和正4托辊调整为矩形,其对角线误差不大于±3mm。

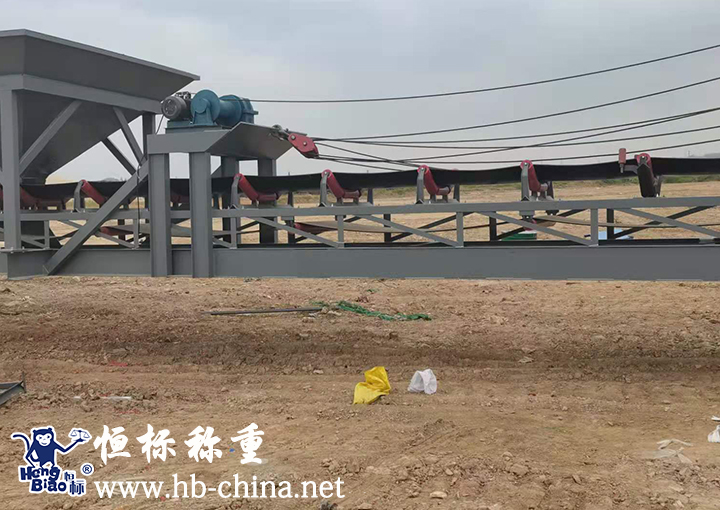

6、在输送机的两边分别从负4到正4托辊之间等距离地划上记号;把皮带秤秤架放入输送机架内,秤架的中心线要和输送机的中心线相吻合,(注意:14型皮带秤的纵向两拉杆始终处于拉力状态,不可以处于压力状态,输送机水平时、物料先通过一个装有两只承重传感器的矩形管,然后过两只纵向拉杆、最后通过另外一个装有两只承重传感器的矩形管;输送机倾斜运行时、安装方向则相反)详细安装方向见附图。
8、检查托辊与钢丝之间的距离,如果需要,在负3到正3托辊下增加垫片,保证托辊到钢丝的距离不大于0.8mm.
9、为固定秤架,在输送机架上先确定秤架安装孔的位置和尺寸,然后开孔。
10、将秤架放在输送机架已经确定的位置上,用水平尺校正秤架水平,根据情况加垫片,最后穿入固定螺栓,并紧固螺栓。
三、 电子皮带秤称重域托辊的安装

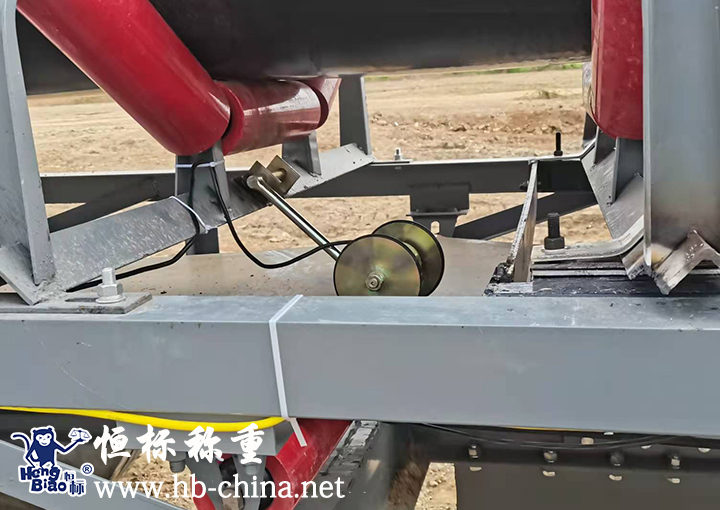

以负4为基准,安装与称重桥相临的称重托辊,其两边的距离偏差不大于0.8mm,以此称重托辊为基准依次分别定位负1、负2、负3和称重托辊2、称重托辊3、称重托辊4、正1、正2、正3。两相临托辊的距离应一致且误差不大于1mm.。复查无误后紧固螺栓,再复查中间托辊与钢丝的距离,确定正常后拿开所有钢丝线,把输送机带返回。这样就完成了称重桥架和秤称重域的托辊的安装。
注意:如果皮带秤安装好而输送带没安装,则应在称重托辊和机架之间用木块垫实或不安装称重传感器。
